上海仪表价格联盟

备战2016年机电专业一级建造师(专题一:电气安装技术之自动化仪表)

只看楼主 收藏 回复
  • - -
楼主


作者:张卫成

家乡:四川成都

微信号:13488961027


一、问答题型考点

1、自动化仪表工程验收可以分为3个步骤?

隐蔽工程验收、分部工程验收、单位工程竣工验收

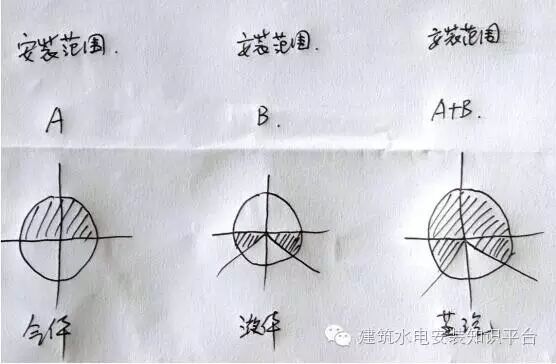

2、在水平和倾斜的管道上安装压力取源部件时,取压点的方位应符合什么要求?

测量气体压力时(A),应在管道的上半部;

测量液体压力时(B),应在管道的下半部与管道水平中心线成0~45°夹角范围内;

测量蒸汽压力时(A+B),应在管道上半部以及下半部与管道水平中心线成0~45°夹角范围内。



思考:为什么不能安装在管道底部?(介质里面有杂质)

3、电缆、电线和光缆敷设要求有哪些?

①敷设塑料绝缘电缆时环境温度要求不低于0℃,

敷设橡皮绝缘电缆时环境温度要求不低于-15℃。

②电缆电线敷设前,应进行外观检查和导通检查,并进行绝缘电阻测试;

光缆敷设前应进行外观检查和光纤导通检查;在光纤连接前后均应对光纤进行测试

③控制电缆的弯曲半径,不应小于其外径的10倍;

光缆的弯曲半径不应小于光缆外径的15倍。

4、综控制合系统试验前需具备什么条件?

综合控制系统安装完毕→供电、照明、空调等有关设施均已投入运行→系统本身进行试验→回路试验和系统试验

二、选择题型考点

1、取源部件安装的一般规定:

①取源部件应在设备制造的同时、管道预制、安装的同时安装。

②开孔和焊接工作,必须在防腐、衬里和压力试验前进行。

③安装完毕后,应与设备和管道同时进行压力试验。

④取源阀门与设备或管道的连接不宜采用卡套式接头(容易松动)。

2、压力取源部件与温度取源部件在同一管段上时,应安装在温度取源部件的上游侧。

3、测量蒸汽流量时,取压口的方位应在管道的上半部与管道水平中心线成0~45°夹角范围内。

4、取样点周围不应有层流、涡流、空气渗入、死角、物料堵塞或非生产过程的化学反应。

5、被分析的气体内含有固体或液体杂质时,取源部件的轴线与水平线之间的仰角应大于15°。

6、仪表盘、柜、箱安装用的紧固件应为防锈材料,安装固定不应采用焊接方式。

7、测量低压的压力表或变送器的安装高度易与取压点的高度一致;测量高压的压力表安装操作岗位附近时,宜距操作面1.8米以上,或在仪表正面加保护罩。

8、涡轮流量计、涡街流量计的信号线应使用频蔽线。

9、浮筒液位计的安装应使浮筒呈垂直状态;用差压计或差压变送器测量液位时,仪表安装高度不应高于下部取压口;超声波物位计和雷达物位计不应安装进料口的上方。

10、电阻应变式称重仪表的负荷传感器应安装位垂直状态;机械量仪表的涡流传感器探头与前置放大器之间应用专用同轴电缆连接。

11、当环境温度超过65℃时应隔热;线路与绝热的设备及管道绝热层之间的距离应≥200mm;与其他设备和管道之间的距离应≥150mm。

12、电缆桥架垂直段大于2m时,应在垂直段上、下端桥架内增设固定电缆用的支架,当垂直段大于4m时,还应在其中部增设支架。

13、仪表校准和试验用的标准仪器仪表应具备有效的计量检定合格证明,其基本误差的绝对值不宜超过被校准仪表基本误差绝对值的1/3。



点击下方蓝字阅读原文进入水电工之家部落进行问答


举报 | 1楼 回复

友情链接
